3月23日,神渭管運公司第一批煤漿全部輸送到蒲城站,富余煤漿應用工程儲裝運系統開始帶煤調試。富余煤漿應用工程建設指揮部成立調試組,安排人員24小時輪流值守調試現場,隨時處理調試過程中出現的問題,及時傳遞調試信息。
通過第一批帶煤調試發現離心煤與壓濾煤未能實現分倉儲存,原有5萬噸煤倉摻雜大量離心煤,影響清潔煤分質銷售,針對清潔煤分質分倉儲存問題,調試組立即召開了技術專題會,研究確定整改方案,擬對BC1202號輸煤皮帶1號轉載點位置增加裝犁式卸料器,并制定實施方案。
3月31日,第二批9萬噸原煤輸送的煤漿開始進入蒲城站脫水罐,為確保第二批清潔煤分倉儲存、分質銷售順利進行,根據生產調度指令要求,4月2日14點離心機停車,要求11小時內完成BC1202號輸煤皮帶增加犁式卸料器安裝工作,確保第二批“陜煤清潔煤”外運銷售。指揮部立即組織人員到位,分工明確,全力協調,跟蹤設備、人員、材料,緊盯安全管理,做好信息傳遞和工程應急保障。

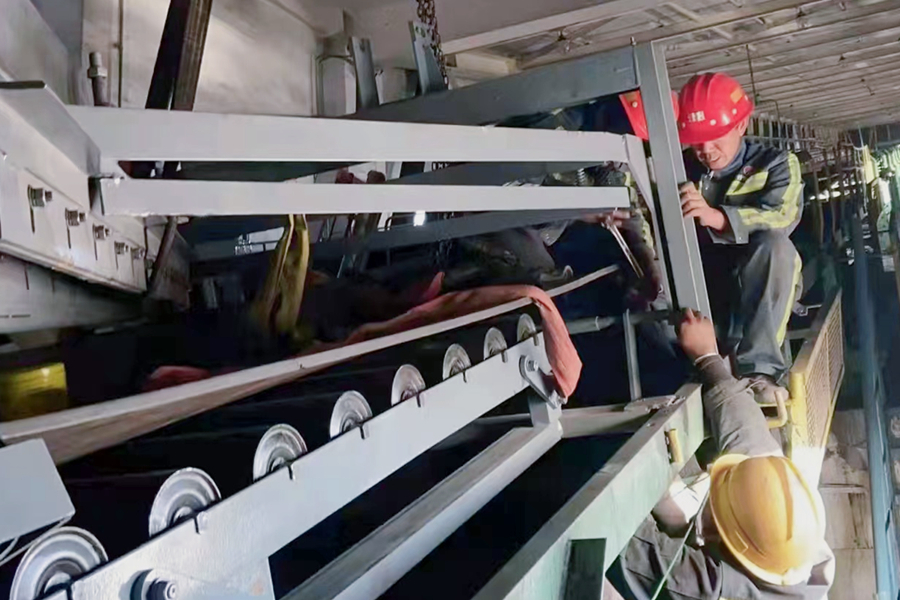

4月2日13時30分離心機停車,BC1202號輸煤皮帶增加裝犁式卸料器安裝施工開始,經各方通力配合,4月2日晚21時30分,歷時8小時,緊急改造任務完成。隨后離心機啟動,離心煤與壓濾煤徹底實現分倉儲存,為“陜煤清潔煤”分質銷售提供了可靠質量保證,為第二批脫水煤外運夯實了基礎,為項目調試改造工作積累了寶貴經驗,實現了帶煤調試與生產開門紅。(董蘋莉)
